2025.02.26【柏崎刈羽原発7号機】テロ対策工事の完成が大幅に遅れる見通し、再稼働時期に影響【新潟】

【柏崎刈羽原発7号機】テロ対策工事の完成が大幅に遅れる見通し、再稼働時期に影響【新潟】

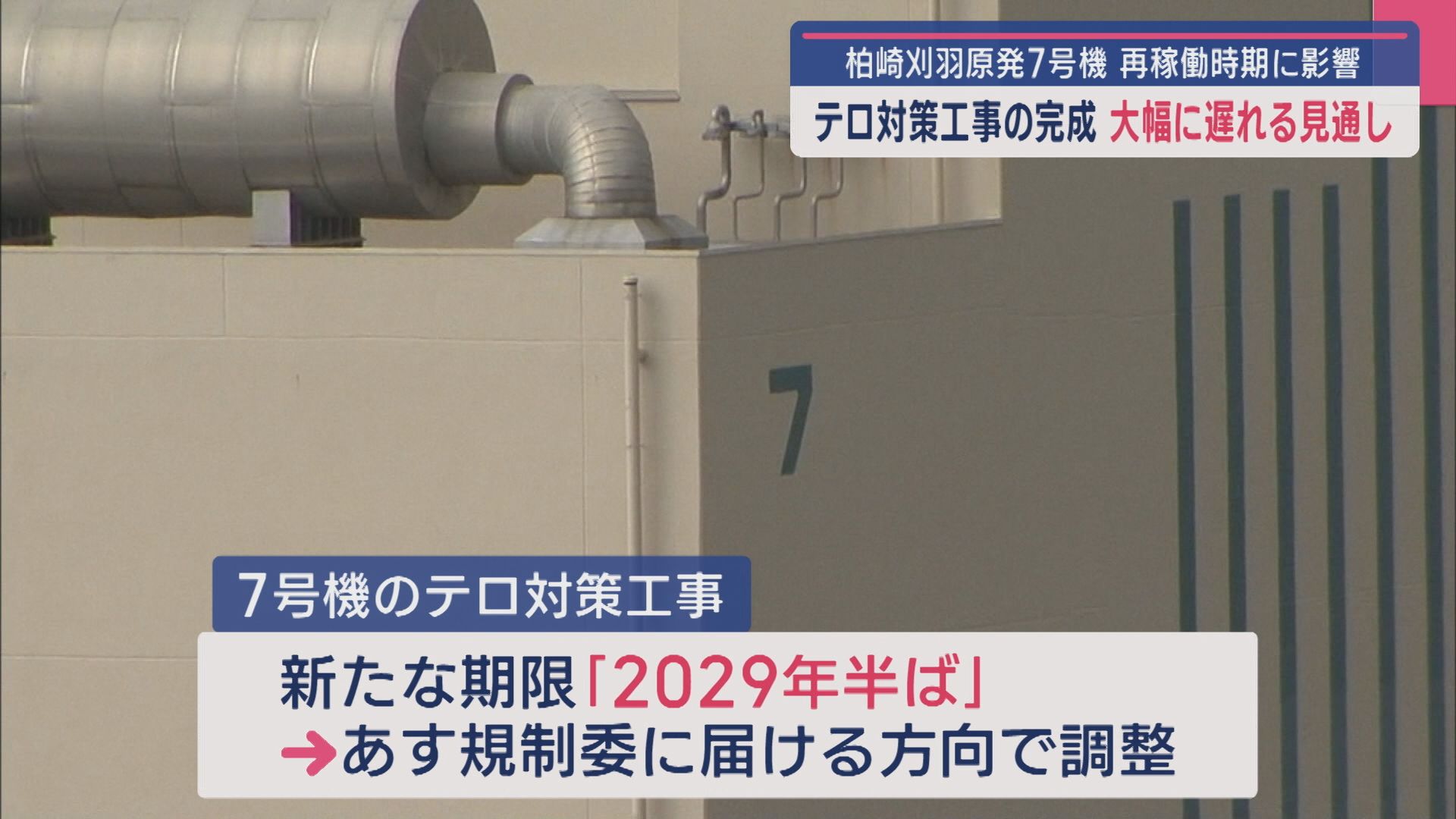

2025年3月→“2029年半ばに延長
原発の重要施設の完成が大幅に遅れる見通しです。柏崎刈羽原発7号機で進められているテロ対策工事が、原子力規制委員会に届け出ていた2025年3月までに完了しない見通しであることが分かりました。

テロ対策工事は、東日本大震災のあとに義務付けられた新たな規制基準に基づくもので、東電は『特重施設』と呼ばれる施設の工事を進めています。関係者によりますと、東電は当初工事の期限を“2025年3月”として原子力規制委員会に届け出ていましたが、工事の遅れにより間に合わないことが判明。
期限を“2029年半ば”に延長することを、27日規制委に届け出る方向で調整に入りました。

東電はUXの取材に対し、「工事の工程を精査している段階。見通しが立ち次第、お知らせする」とコメントしています。東電は今後、6号機の再稼働を目指すと見られます。
